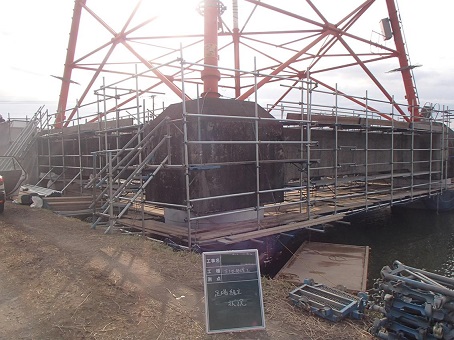

事業区分 | その他 | 劣化機構 | ASR |
---|---|---|---|
適用工法 | ASRリチウム工法 リハビリシリンダー工法 | 発注者 | 民間 |
工事場所 | 福岡県大川市 | 工事時期 | 2013年12月〜2014年03月 |
主な使用材料 | プロコン40 | ||
他 使用材料 | |||

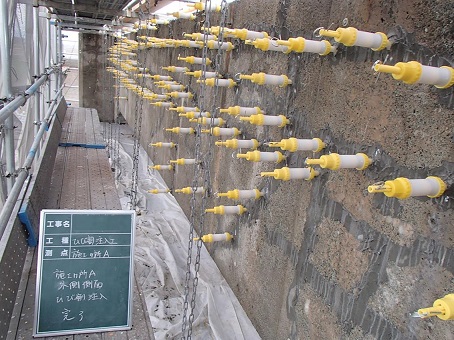

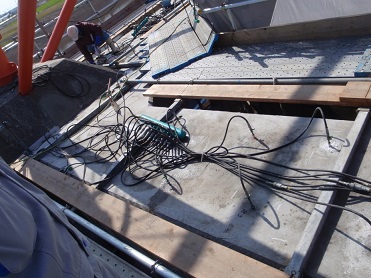

施工数量 | 鉄塔基礎1基 アルカリ総量:3.0kg/m3 ⇒亜硝酸リチウム:10.3kg/m3 |
||

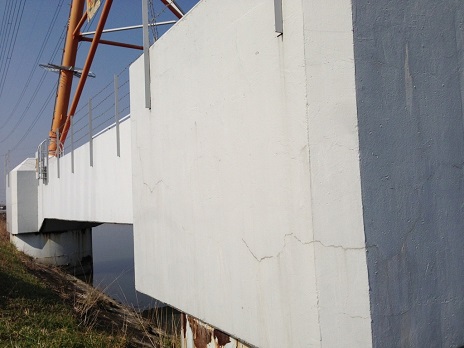

工事概要 | 電力施設である送電線基礎コンクリートASR劣化を生じていた。過去に施工した表面被覆工が早期に再劣化しており、ASR膨張性が高いと推察されるため、ASRリチウム工法が採用となった。 設計圧入日数は20日間(8時間/日)であったが、工期短縮のために昼夜施工とし、10日間で圧入作業を完了した。 |
||
施工者 | 極東興和株式会社 |
