第1熊内こ線橋 香字橋 | コンクリート構造物補修の化学療法による定量システム|リハビリ工法協会
施工事例
第1熊内こ線橋 香字橋
事業区分橋梁下部工 劣化機構ASR
適用工法ASRリチウム工法 発注者民間
工事場所 神戸市 工事時期2020年10月〜2021年01月
主な使用材料プロコン40
他 使用材料アロンカチオクリートベース/F-1(表面シール材)、プレユーロックス(圧入孔充填材)、アイゾールEX グレー(浸透性防水材)
施工数量【内部圧入工】
 施工面積:A1橋台 52.68m2  A2橋台 71.88m2
 圧入孔数:A1橋台 105孔    A2橋台 143孔
 亜硝酸リチウム40%水溶液(プロコン40)使用量:20kg/缶×71缶=1420kg
膨張率(28日):施工前A1 0.109% A2 0.064%
           施工後A1 0.022% A2 0.033%
工事概要
施工者

参考写真
第1熊内こ線橋 香字橋 写真01

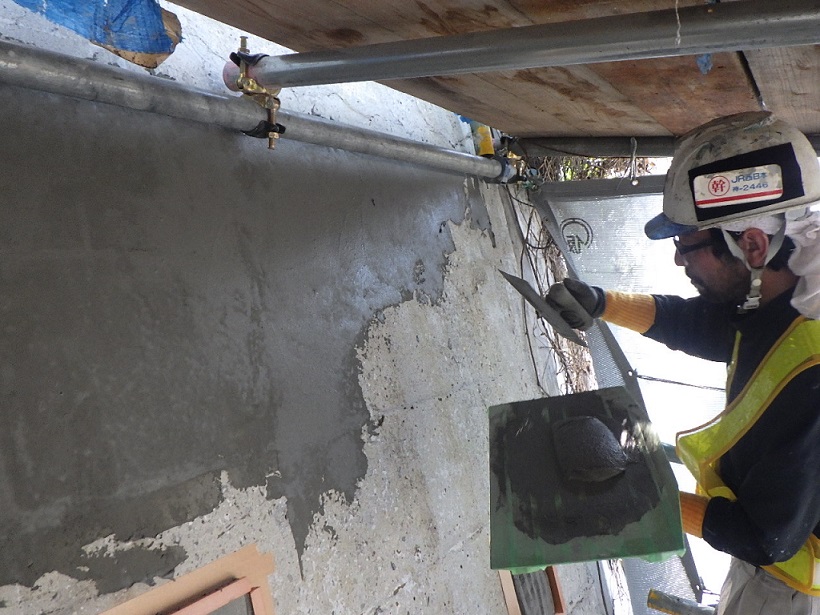

表面シール工
第1熊内こ線橋 香字橋 写真02

鉄筋探査工
第1熊内こ線橋 香字橋 写真03

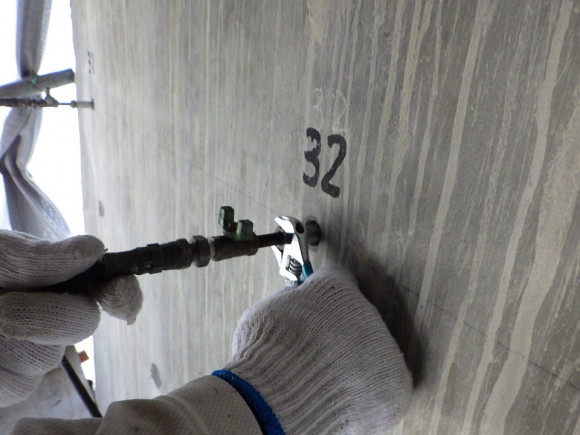

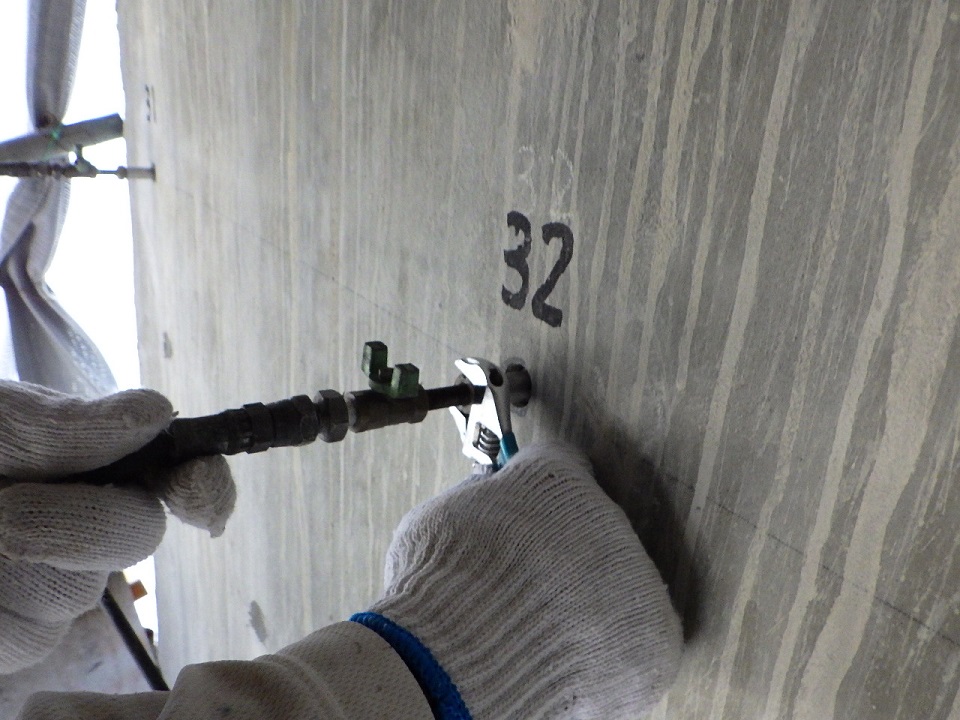

圧入孔削孔工
第1熊内こ線橋 香字橋 写真04

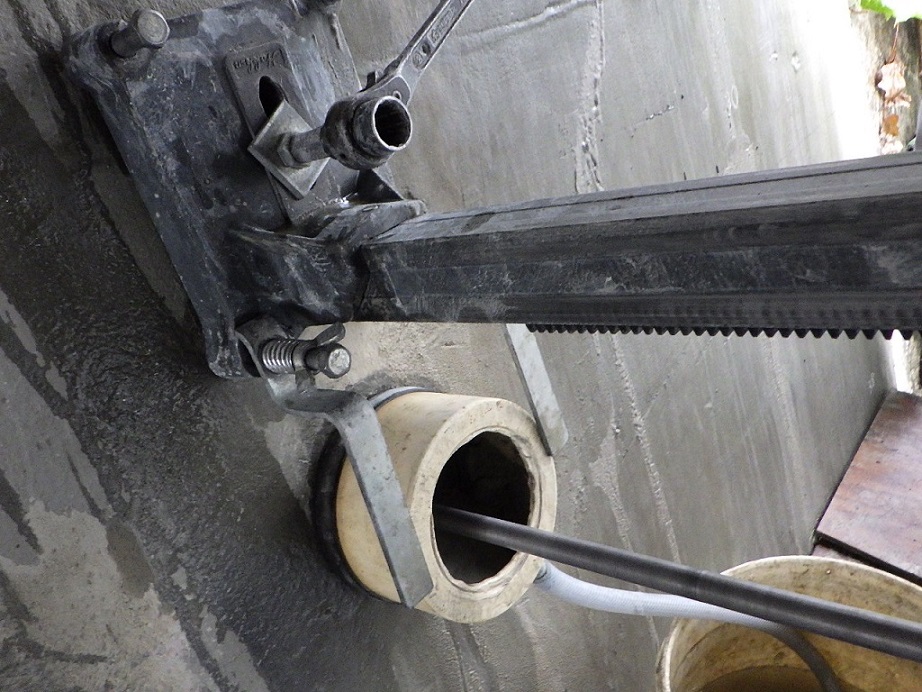

加圧パッカー装着工
第1熊内こ線橋 香字橋 写真05

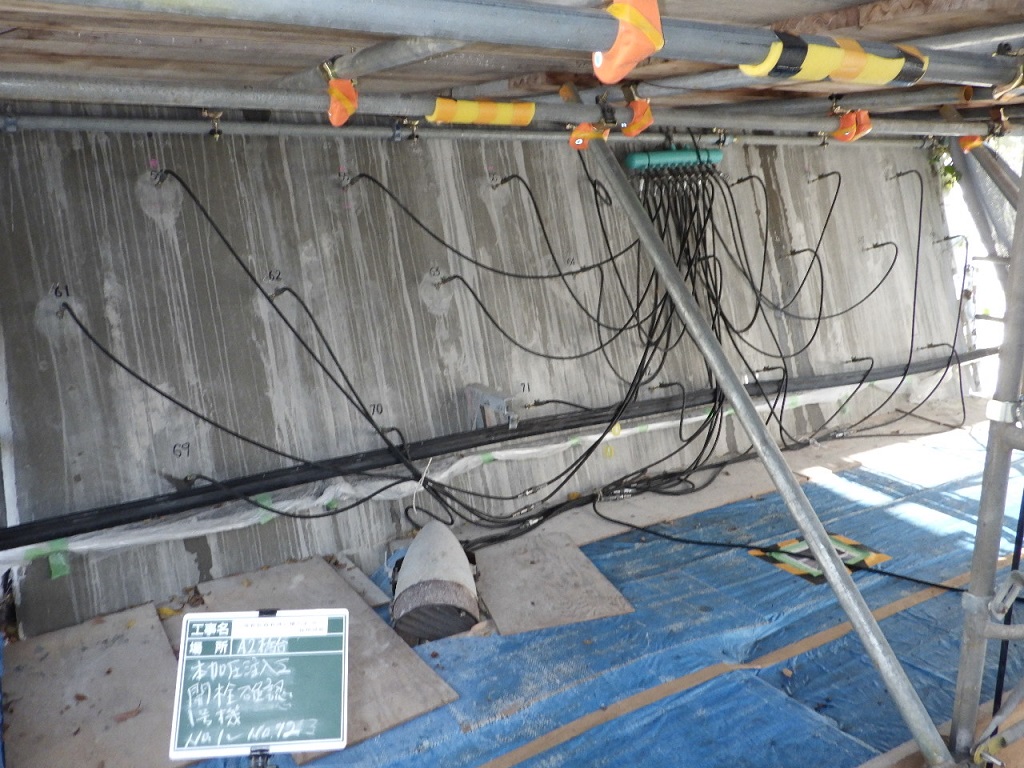

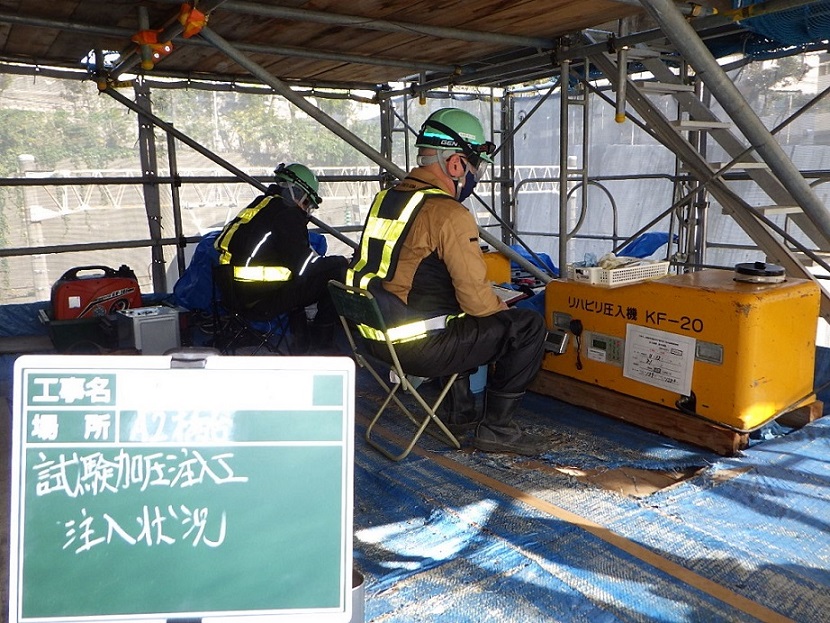

試験加圧注入工
第1熊内こ線橋 香字橋 写真06

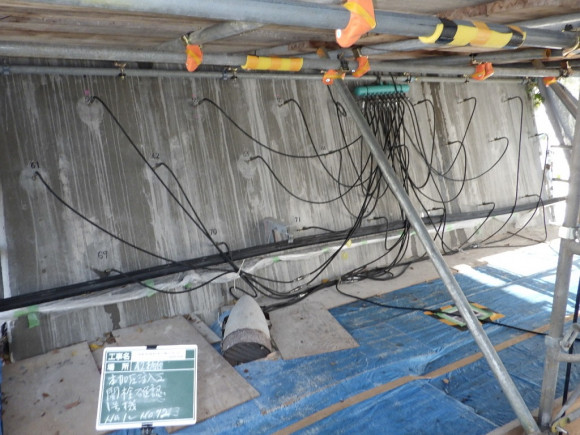

本加圧注入工
第1熊内こ線橋 香字橋 写真07

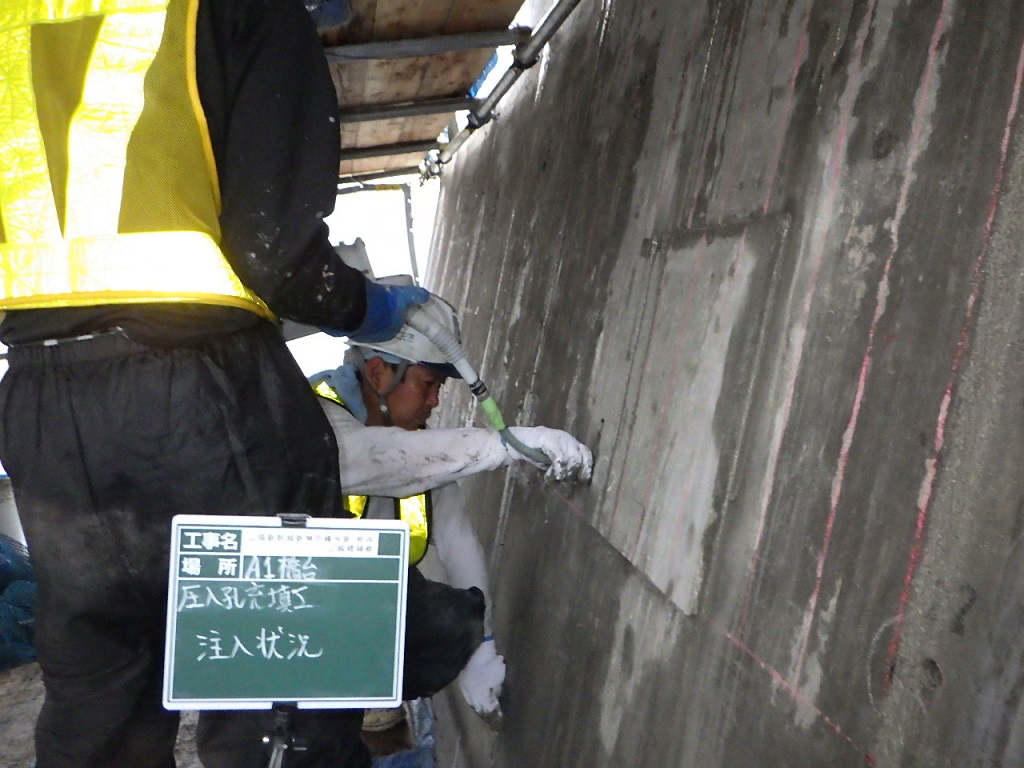

圧入孔充填工
第1熊内こ線橋 香字橋 写真08
表面シール撤去工
第1熊内こ線橋 香字橋 写真09

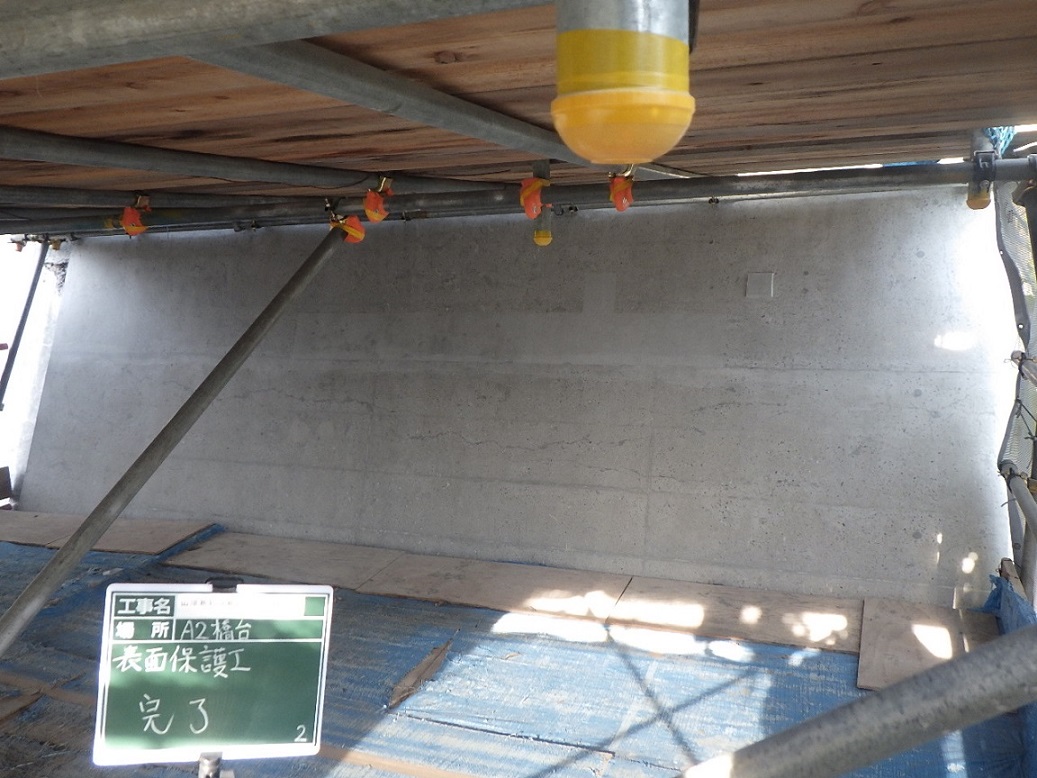

表演保護工
